Dere Cons. Goldwind/ 7 Adet GOLDWIND rüzgar türbinin taşıması ve kurulumu

Başlangıç Tarihi: 02/06/2017

Bitiş Tarihi: 03/12/2017

Projede Kullanılan Ekipmanlar: 600 Ton paletli vinç 120 ton  teleskobik vinç ,35 ton kapasiteli hı-up teleskobik forklift 2 adet trailer

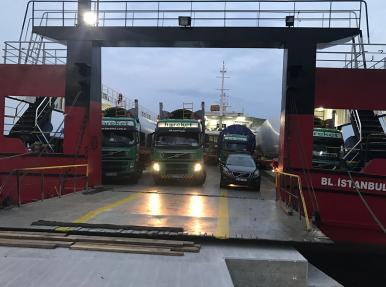

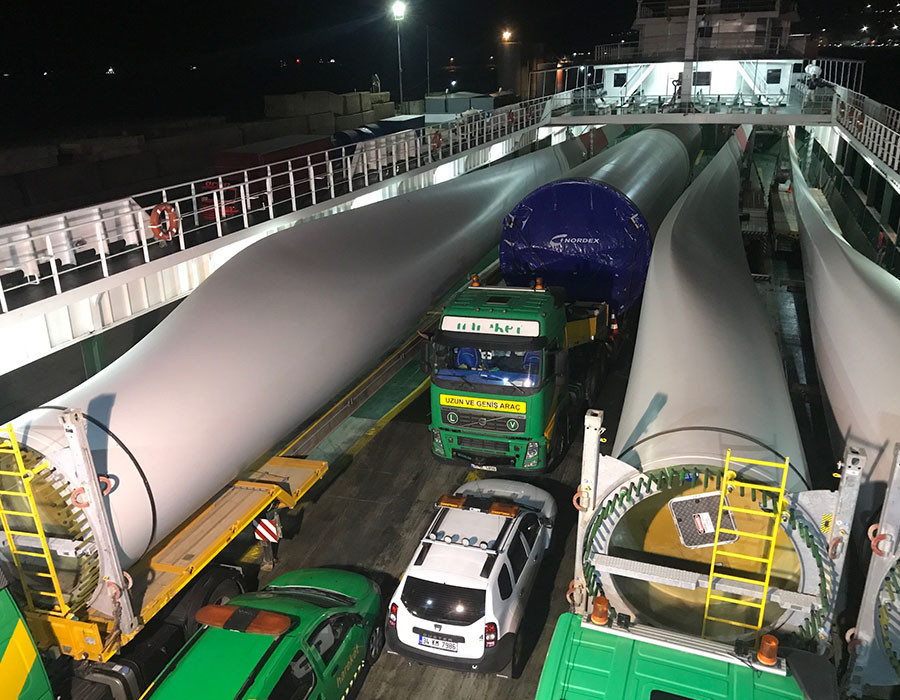

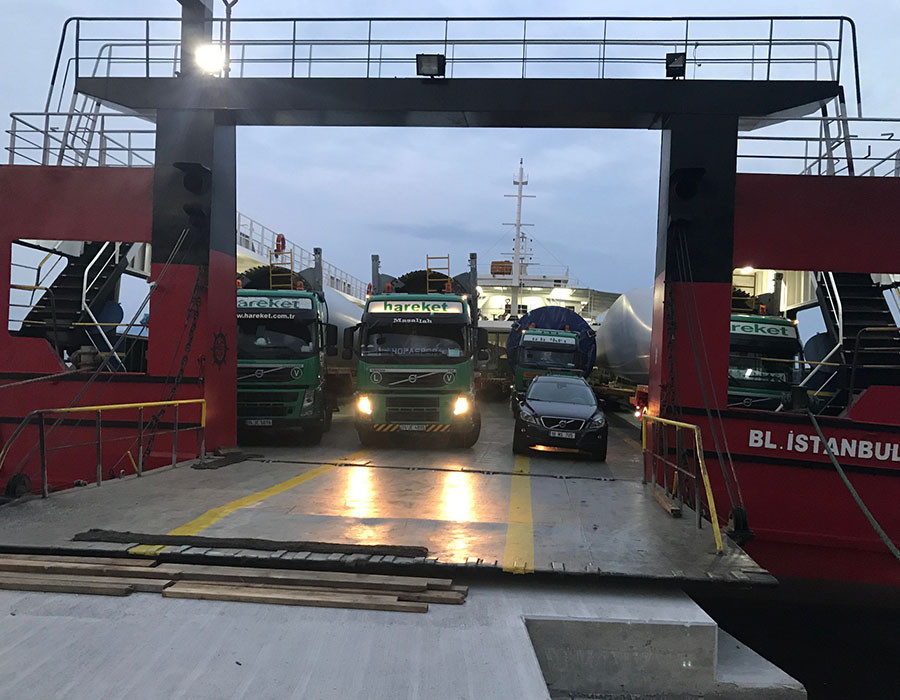

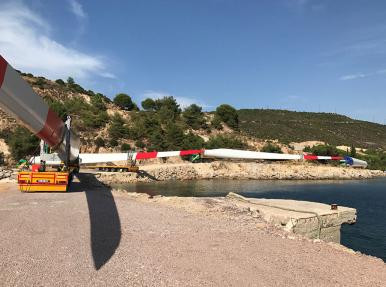

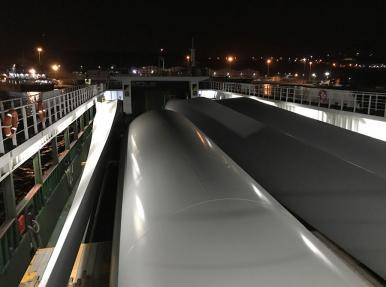

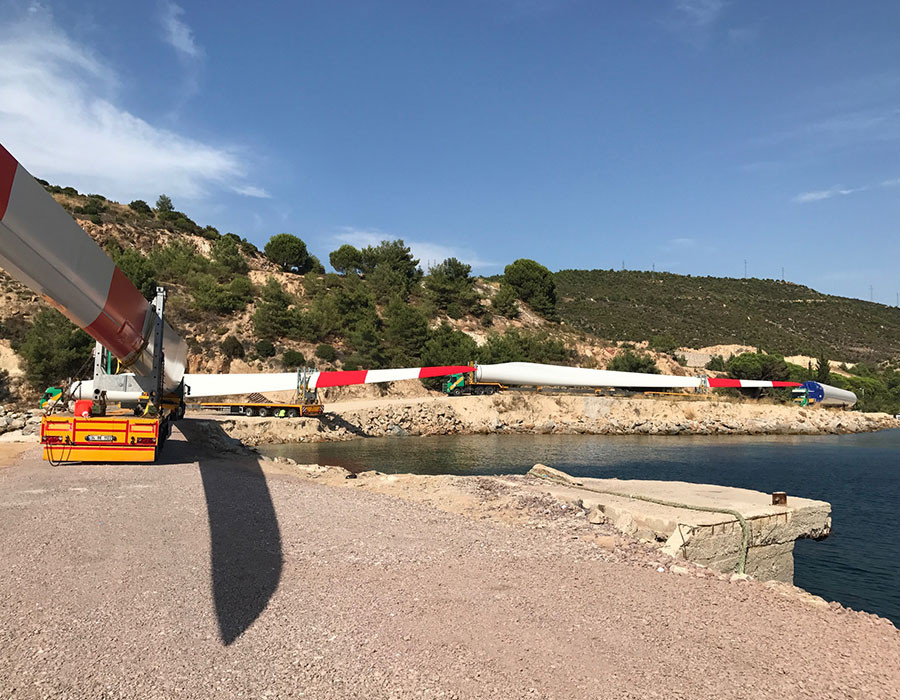

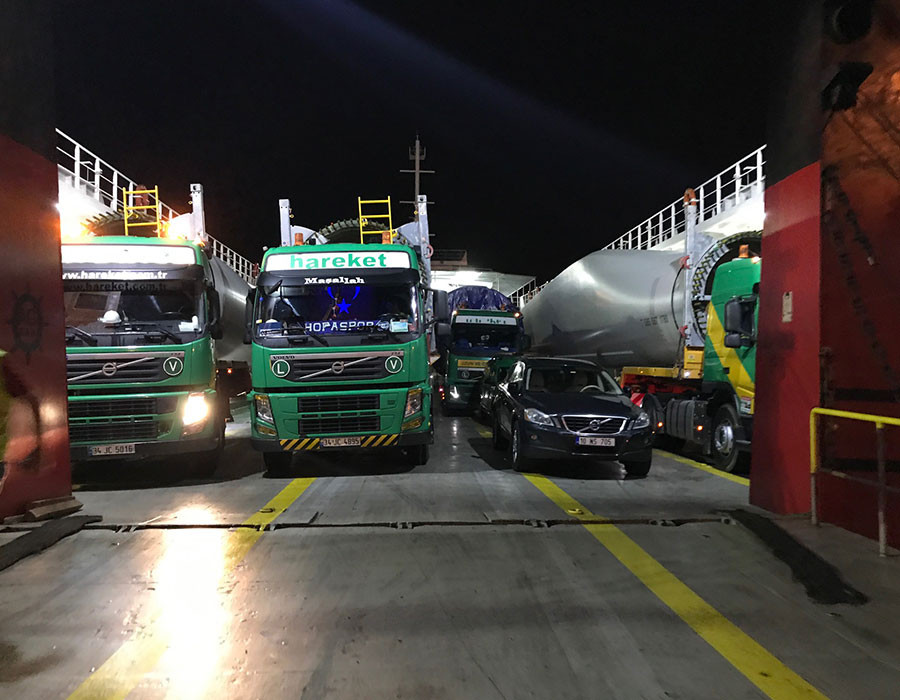

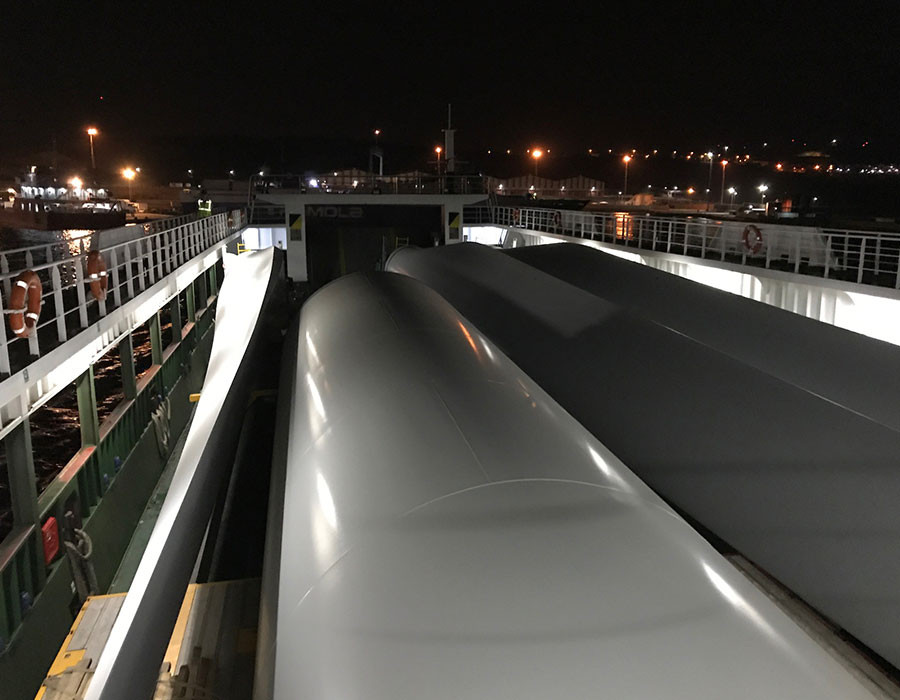

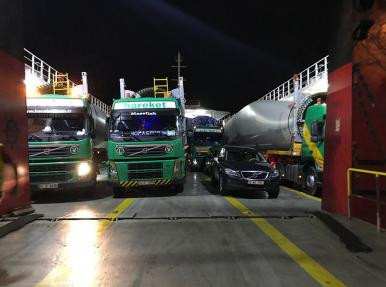

Proje Detayı: Dere Konstrüksiyon Demir Çelik A.Ş Projesi kapsamında 7 Adet GOLDWIND rüzgar türbinin BATILIM Limanı'ndan alınarak işverene ait Rüzgar Santralleri sahasına getirilip uygun vinç ve ekipman ile kurulması
